Mit dem schönen Herbstwetter kann mann noch was machen draußen. Aus dem Grund haben wir mit unserem Terrassemauer und Hochbeeten weiter gemacht:
Unser Hausbau, ein Danhaus in Aufbau
Dieser Blog beschreibt den Aufbau unseres Danhauses Glücksburg in Bayern. Angefangen mit dem Glatthaar Fertigkeller bis zum KfW55 Effizienzhaus von Danhaus.
06.11.2011
26.10.2011
12.06.2011
"Hausbau" Woche 23 2011
Nach langer Abwesentheit auf unseren Blog fühlen wir uns mittlerweile zu Hause im neuen Eigenheim. Viele kleine Arbeiten wurden erledigt (Kitfugen setzen, Malerarbeiten, Beleuchtung aussuchen und montieren, Gardinen, usw.).
Anbei einige Bilder vom Interieur:
Auch im "Garten" ist viel passiert. Der Rasen wächst und wächst (das Unkraut leider auch), die ersten Pflanzen wachsen, die Auffahrt wurde auf Höhe gebracht und fest gemacht, die Terrasse haben wir verlegt und wir befestigen gerade die Böschung mit modernen Pflanzkörben.
Auch vom Außenbereich einige Bilder:
Anbei einige Bilder vom Interieur:
Auch im "Garten" ist viel passiert. Der Rasen wächst und wächst (das Unkraut leider auch), die ersten Pflanzen wachsen, die Auffahrt wurde auf Höhe gebracht und fest gemacht, die Terrasse haben wir verlegt und wir befestigen gerade die Böschung mit modernen Pflanzkörben.
Auch vom Außenbereich einige Bilder:
27.02.2011
Hausbau Woche 7 2011
Nach langer Inaktivität auf unserer Blogseite jetzt wieder Neuigkeiten:
In dieser Woche fand unsere Hausabnahme inklusive Blower-Door-Test statt. Für die Hausabnahme sind wir das Haus noch mal komplett durchgegangen und haben die wesentlichen Fehler und offenen Punkte durchgesprochen und aufgenommen in dem Abnahmeprotokoll. Eigentlich sind die große Baustellen erledigte; letztendlich sind Sache wie Türverstellung (Höhe, oder Ausgleich) und kleine Beschädigungen offen.
Der Blower-Door-Test bestätigt die Dichtigkeit des Hauses. Mit einer Windstärke von ca. 5 Baufort wird von der Eingangstür das Haus mit einer Überdruck und Unterdruck beaufschlagt. An allen Fenster & Türen wird die Dichtigkeit geprüft. Einige undichten Stellen sind gefunden worden, aber auch mit undichte Stelle hier waren die Werte schon in Ordnung. Trotzdem wird natürlich nachgebessert, vor allem da sich an den undichten Stellen Schimmel bildet.
Die Vereinbarungen sind im Abnahmeprotokoll festgehalten worden und die Reparaturen werden in Kurzem gemacht.
In dieser Woche fand unsere Hausabnahme inklusive Blower-Door-Test statt. Für die Hausabnahme sind wir das Haus noch mal komplett durchgegangen und haben die wesentlichen Fehler und offenen Punkte durchgesprochen und aufgenommen in dem Abnahmeprotokoll. Eigentlich sind die große Baustellen erledigte; letztendlich sind Sache wie Türverstellung (Höhe, oder Ausgleich) und kleine Beschädigungen offen.
Der Blower-Door-Test bestätigt die Dichtigkeit des Hauses. Mit einer Windstärke von ca. 5 Baufort wird von der Eingangstür das Haus mit einer Überdruck und Unterdruck beaufschlagt. An allen Fenster & Türen wird die Dichtigkeit geprüft. Einige undichten Stellen sind gefunden worden, aber auch mit undichte Stelle hier waren die Werte schon in Ordnung. Trotzdem wird natürlich nachgebessert, vor allem da sich an den undichten Stellen Schimmel bildet.
Die Vereinbarungen sind im Abnahmeprotokoll festgehalten worden und die Reparaturen werden in Kurzem gemacht.
11.01.2011
Hausbau Woche 02 2011
Mittwoch 13. Januar
Heute ist mal wieder ein Schreiben an die Fa. Glatthaar verschickt worden. Wir sind gespannt, ob irgendwann auch eine Antwort kommt...Thema Kellerdeckenabsenkung noch immer nicht geklärt (4 Monate sind vergangen).
Montag 10. Januar
Heute und morgen wird die Küche eingebaut. Da wir die Küche schon vor sehr langer Zeit bestellt haben ist es doch eine Überraschung wie sie aussieht und vor allem wie groß sie ist. Auch damals getroffene Entscheidungen zu Türöffnungsrichtungen, Kühlschrank Links oder rechts müssten neu überlegt werden. Aber nach 2 Tage harte Arbeit der Küchenfirma sieht das Ergebnis super aus.
Was wir noch machen müssen ist der Trockenbau für die spezielle Optik.
Heute ist mal wieder ein Schreiben an die Fa. Glatthaar verschickt worden. Wir sind gespannt, ob irgendwann auch eine Antwort kommt...Thema Kellerdeckenabsenkung noch immer nicht geklärt (4 Monate sind vergangen).
Montag 10. Januar
Heute und morgen wird die Küche eingebaut. Da wir die Küche schon vor sehr langer Zeit bestellt haben ist es doch eine Überraschung wie sie aussieht und vor allem wie groß sie ist. Auch damals getroffene Entscheidungen zu Türöffnungsrichtungen, Kühlschrank Links oder rechts müssten neu überlegt werden. Aber nach 2 Tage harte Arbeit der Küchenfirma sieht das Ergebnis super aus.
Was wir noch machen müssen ist der Trockenbau für die spezielle Optik.
07.01.2011
Hausbau Woche 52 & 01
Über die Feiertage waren keine Gewerke geplant. Die Zeit wurde genutzt um mit Familie einige Eigenleistungen auszuführen:
- Streichen vom Keller
- Laminat verlegen im Keller
- Fliesen von den Badezimmern
- Fliesen legen im Wohnzimmer
Bilder folgen...
- Streichen vom Keller
- Laminat verlegen im Keller
- Fliesen von den Badezimmern
- Fliesen legen im Wohnzimmer
Bilder folgen...
20.12.2010
Hausbau Woche 51 2010
Montag 22. Dezember
Heute war eine ziemliche Erleichterung fuer uns; die Elektriker von Elku haben unsere Elektroinstallation fertiggestellt. Gestern war die EO.N schon und installierte den Hausanschluss. Das bedeutete eine endgültige Befreiung von den Baustomkasten von Elektro Schmid aus Manching. Die Kosten, die wir fuer den Baustromkasten bezahlt haben waren enorm, obwohl wir doch nur Strom bräuchten... Die Kosten sind den Bauherren nicht bekannt. Zukuenftige Bauherren können wir nur empfehlen vorab bei der Baufirma zu informieren ueber die Zahlung der Kosten fuer die Miete. Die Firma Elektro Schmid berechnet zusätzlich Installationskosten, Kosten fuer Reparature und informiert den Bauherr zu wenig ueber Gefahre und notwendige Schuetz.
Inzwischen legen wir Fliesen im Badezimmer und machen alles mögliche um sicherzustellen, dass die Firmen weitermachen können.
Auch hat die Firma Acalor uns heute unterstützt bei unserem Wärmeproblem. Bis jetzt wird die Fußbodenheizung noch nicht wirklich warm. Durch den Ausfall des Baustroms während 4 Tage ist der Verdampfer anscheinend zu sehr vereist gewesen uns hat dafür gesorgt, dass das normale Enteisungsprogramm nicht ausreichte. Heute habe ich mit telefonischer Unterstützung eine Änderung im Programm vorgenommen, nachdem die Anlage ca. 1 Stunde im Enteisungsprogramm gelaufen ist. Wir hoffen auf eine schnelle Steigerung der Temperatur.
Montag 20. Dezember
Mit einer positiven Gedanke fangen wir Woche an. Die Woche wird Tauwettet vorhersagt, was bedeutet, dass die Maurer anfangen könnten und der Tiefbauer die Rohre zur Zisterne verlegen könnte. Hoffen wir mal...wäre ein schönes Weihnachtsgeschenk.
Sonst haben wir vor noch einige Angeboten für den Trockenbau (Spachteln & Malerarbeiten) einzuholen, da wir mit dem Angebotenen nicht zufrieden sind. Heute waren 2 Trockenbaufirmen im Haus zur Beurteilung der arbeiten. Einer von Beiden wird denn auch beauftragt.
Auch sind die Elektriker von Elku gekommen. Voraussichtlich wird morgen das Drama Baustrom beendet und hängen wir am "normalen" Netz. 3 Tage werden sie brauchen und dann sind die Elektroarbeiten erledigt.
Heute war eine ziemliche Erleichterung fuer uns; die Elektriker von Elku haben unsere Elektroinstallation fertiggestellt. Gestern war die EO.N schon und installierte den Hausanschluss. Das bedeutete eine endgültige Befreiung von den Baustomkasten von Elektro Schmid aus Manching. Die Kosten, die wir fuer den Baustromkasten bezahlt haben waren enorm, obwohl wir doch nur Strom bräuchten... Die Kosten sind den Bauherren nicht bekannt. Zukuenftige Bauherren können wir nur empfehlen vorab bei der Baufirma zu informieren ueber die Zahlung der Kosten fuer die Miete. Die Firma Elektro Schmid berechnet zusätzlich Installationskosten, Kosten fuer Reparature und informiert den Bauherr zu wenig ueber Gefahre und notwendige Schuetz.
Inzwischen legen wir Fliesen im Badezimmer und machen alles mögliche um sicherzustellen, dass die Firmen weitermachen können.
Auch hat die Firma Acalor uns heute unterstützt bei unserem Wärmeproblem. Bis jetzt wird die Fußbodenheizung noch nicht wirklich warm. Durch den Ausfall des Baustroms während 4 Tage ist der Verdampfer anscheinend zu sehr vereist gewesen uns hat dafür gesorgt, dass das normale Enteisungsprogramm nicht ausreichte. Heute habe ich mit telefonischer Unterstützung eine Änderung im Programm vorgenommen, nachdem die Anlage ca. 1 Stunde im Enteisungsprogramm gelaufen ist. Wir hoffen auf eine schnelle Steigerung der Temperatur.
Montag 20. Dezember
Mit einer positiven Gedanke fangen wir Woche an. Die Woche wird Tauwettet vorhersagt, was bedeutet, dass die Maurer anfangen könnten und der Tiefbauer die Rohre zur Zisterne verlegen könnte. Hoffen wir mal...wäre ein schönes Weihnachtsgeschenk.
Sonst haben wir vor noch einige Angeboten für den Trockenbau (Spachteln & Malerarbeiten) einzuholen, da wir mit dem Angebotenen nicht zufrieden sind. Heute waren 2 Trockenbaufirmen im Haus zur Beurteilung der arbeiten. Einer von Beiden wird denn auch beauftragt.
Auch sind die Elektriker von Elku gekommen. Voraussichtlich wird morgen das Drama Baustrom beendet und hängen wir am "normalen" Netz. 3 Tage werden sie brauchen und dann sind die Elektroarbeiten erledigt.
13.12.2010
Hausbau Woche 50 2010
Donnerstag 16. Dezember
Schöne Aussichten:
Mittwoch 15. Dezember
Heute ist Einiges passiert:
- die erste Treppe ist fertig
- die Fliesen sind geliefert worden
- die Klinkerfirma ist gekommen und hat die Abschweizungen gemacht
Montag 13. Dezember
Auch diese Woche fangt nicht gut an:
- Von dem Baustrom funktioniert nur 1 Kreis
- Die Heizung funktioniert noch nicht
- Die Klinkerfirma ist wieder mal nicht aufgetaucht
Zu dem Thema Baustrom hatten wir heute aber am meisten Ärger. Die Elektrikfirma hat sich während einem nicht allzu angenehmen Gespräch mit dem Chef wissen lassen, dass wenn das Baustromkabel wieder über die Straße liegt, er uns abschalten wird. Obwohl wir eine vernünftige Konstruktion über die Strasse gemacht haben (so wie am Anfang von der Firma gewünscht!) verweigerte er uns zu helfen. Das Kabel müsste unbedingt hoch über die Strasse. Das Ergebnis von fast 3 Stunden Arbeit lässt sich aber sehen:
Nachdem wir fertig waren, war auch die Elektrikfirma schnell da und mit Bemerkung "Es geht doch". Wir waren dann, nach einer halben Stunde und mal wieder ca. 100 € leichter, wieder in der Lage vernünftig zu arbeiten. Zukommend das Vorteil, dass endlich auch die Heizung funktionierte!
Dafür waren wir aber natürlich nicht da. Wir wollten heute Treppen bauen. Auch damit haben wir angefangen. Dieses Bild zeigt der Anfang (wir sind schon noch weiter gekommen) von der Treppe vom EG zum DG:
Ergebnisse des Tages:
- 8°C Temperatursteigung
- 3 Treppenstufen
Morgen machen wir weiter!
Schöne Aussichten:
Mittwoch 15. Dezember
Heute ist Einiges passiert:
- die erste Treppe ist fertig
- die Fliesen sind geliefert worden
- die Klinkerfirma ist gekommen und hat die Abschweizungen gemacht
Montag 13. Dezember
Auch diese Woche fangt nicht gut an:
- Von dem Baustrom funktioniert nur 1 Kreis
- Die Heizung funktioniert noch nicht
- Die Klinkerfirma ist wieder mal nicht aufgetaucht
Zu dem Thema Baustrom hatten wir heute aber am meisten Ärger. Die Elektrikfirma hat sich während einem nicht allzu angenehmen Gespräch mit dem Chef wissen lassen, dass wenn das Baustromkabel wieder über die Straße liegt, er uns abschalten wird. Obwohl wir eine vernünftige Konstruktion über die Strasse gemacht haben (so wie am Anfang von der Firma gewünscht!) verweigerte er uns zu helfen. Das Kabel müsste unbedingt hoch über die Strasse. Das Ergebnis von fast 3 Stunden Arbeit lässt sich aber sehen:
Dafür waren wir aber natürlich nicht da. Wir wollten heute Treppen bauen. Auch damit haben wir angefangen. Dieses Bild zeigt der Anfang (wir sind schon noch weiter gekommen) von der Treppe vom EG zum DG:
Ergebnisse des Tages:
- 8°C Temperatursteigung
- 3 Treppenstufen
Morgen machen wir weiter!
06.12.2010
Hausbau Woche 49 2010
Donnerstag 09. Dezember
Heute ist Acalor auf der Baustelle. Die Heizung ist installiert worden uns wurde gerade befüllt. Die Heizung ist in Betrieb genommen und mich erklärt worden. Viel einfacher geht es nicht.
Ab jetzt wird die Heizung das Estrichaufheizprogramm durchlaufen. Dieses Programm erhöht die Temperatur mit ca. 2°C/Tag bis 30°C Raumtemperatur erreicht wird.
Leider waren die Maurer noch immer nicht da.
Dienstag 07. Dezember
Als wir heute auf die Baustelle angekamen, waren die Klinker schon da. Jetzt hoffen wir, dass auch die Firma Göllner die Klinker schnellstmöglich mauert.
Am späten Nachmittag kamen noch 2 Tischler von, der von Danhaus angesteuerten, Firma. Das obere Treppenauge wurde verkleidet. Das noch geschlossene Treppenauge vom Keller zum EG wird zum nächsten Termin (Türen setzten) gemacht, da die Tischler im Moment schlecht ran kommen. In dem Zug wird dann auch gleich die Außenverkleidung der Loggia mitgemacht, vorausgesetzt die fehlenden Materialien sind eingetroffen...
Danhaus hat unsere Kritik angenommen und bemüht sich die Kundenzufriedenheit hoch zu halten. Lobenswert! Daran kann die Fa. Glatthaar sich ein Beispiel nehmen.
Montag 06. Dezember
Heute taut es. Das bedeutet neue Möglichkeiten für die Verklinkerung der Fassade. Direkt haben wir die Maurer angerufen, ob sie schon unterwegs sind. Leider nicht. Aber es wird versprochen, dass sie direkt nachdem sie auf der anderen Baustelle fertig sind, zu uns kommen. Hoffen wir die Temperatur bleibt lange genug oben.
Heute ist der Mörtel gekommen, morgen sollen die Klinker kommen. Der Mörteltransport über die Baustraße Richtung Haus war schon spannend genug. Mit einem Gabelstapler über die nicht geräumte Straße war für den Fahrer eine fast unmögliche Aufgabe.
Auch wir haben uns nicht gelangweilt; im Keller haben wir einen Raum gestrichen und eine indirekte Beleuchtung installiert im Wohnzimmer. MIttags war noch der Verlegen für den Teppich da um die Räume auszumessen. Termin steht für den 3. Januar.
Am Mittwoch oder Donnerstag soll die Heizung zum Laufen gebracht werden, damit es denn endlich warm wird im Haus und der Estrich richtig austrocknet.
Heute ist Acalor auf der Baustelle. Die Heizung ist installiert worden uns wurde gerade befüllt. Die Heizung ist in Betrieb genommen und mich erklärt worden. Viel einfacher geht es nicht.
Ab jetzt wird die Heizung das Estrichaufheizprogramm durchlaufen. Dieses Programm erhöht die Temperatur mit ca. 2°C/Tag bis 30°C Raumtemperatur erreicht wird.
Leider waren die Maurer noch immer nicht da.
Dienstag 07. Dezember
Als wir heute auf die Baustelle angekamen, waren die Klinker schon da. Jetzt hoffen wir, dass auch die Firma Göllner die Klinker schnellstmöglich mauert.
Am späten Nachmittag kamen noch 2 Tischler von, der von Danhaus angesteuerten, Firma. Das obere Treppenauge wurde verkleidet. Das noch geschlossene Treppenauge vom Keller zum EG wird zum nächsten Termin (Türen setzten) gemacht, da die Tischler im Moment schlecht ran kommen. In dem Zug wird dann auch gleich die Außenverkleidung der Loggia mitgemacht, vorausgesetzt die fehlenden Materialien sind eingetroffen...
Danhaus hat unsere Kritik angenommen und bemüht sich die Kundenzufriedenheit hoch zu halten. Lobenswert! Daran kann die Fa. Glatthaar sich ein Beispiel nehmen.
Montag 06. Dezember
Heute taut es. Das bedeutet neue Möglichkeiten für die Verklinkerung der Fassade. Direkt haben wir die Maurer angerufen, ob sie schon unterwegs sind. Leider nicht. Aber es wird versprochen, dass sie direkt nachdem sie auf der anderen Baustelle fertig sind, zu uns kommen. Hoffen wir die Temperatur bleibt lange genug oben.
Heute ist der Mörtel gekommen, morgen sollen die Klinker kommen. Der Mörteltransport über die Baustraße Richtung Haus war schon spannend genug. Mit einem Gabelstapler über die nicht geräumte Straße war für den Fahrer eine fast unmögliche Aufgabe.
Auch wir haben uns nicht gelangweilt; im Keller haben wir einen Raum gestrichen und eine indirekte Beleuchtung installiert im Wohnzimmer. MIttags war noch der Verlegen für den Teppich da um die Räume auszumessen. Termin steht für den 3. Januar.
Am Mittwoch oder Donnerstag soll die Heizung zum Laufen gebracht werden, damit es denn endlich warm wird im Haus und der Estrich richtig austrocknet.
30.11.2010
Hausbau Woche 48 2010
Wenn´s läuft, dann läuft´s...leider ist dieser Spruch diese Woche nicht zutreffend.
Trotzdem auch einige Stimmungsbilder:
Mittwoch 01. Dezember: Baustellengespräch mit unserem Bauleiter.
Das Wort Fertighaus muss man bei Danhaus nicht allzu ernst nehmen müssen wir mittlerweile feststellen. Was alles nicht gut läuft, oder einfach nicht als "Danhaus Aufgabe" gesehen wird:
- Es hat angefangen mit dem Baustrom, die ca. 300 € pro Monat kostet. Durch die Planung von Danhaus wird der Baustrom ca. 4 Monate gebraucht. = 1200 € + Anschlusskosten der E.ON für Baustrom.
- Der Bauherr darf sich kümmern um die Entsorgen von allem Schrott was auf der Baustelle verursacht wird. Alle mögliche Mischabfälle waren durcheinander gemischt im Container (z.B. Holz, Styropor, Estrichabfälle) was für unnötig hohe kosten sorgt. Die Rechnung in Höhe von fast 500 € darf der Bauherr tragen, noch abgesehen von den ca. 30 Holzpaletten die noch am Straßenrand liegen. Aussortieren vom Holz: 2 Personen a 3 Stunden.
- Die bodengleiche Dusche im Duschbad wird nicht ebenerdig, sondern ein riesen Loch was der Fliesenleger mit Styropor auffüllen, afdichten und betonieren soll... Nur der Fliesenleger, in dem Fall WIR, weiß wie das aussehen soll??? Die Rinne wird von der Sanitärfirma positioniert, danach ist für Danhaus bekannt wie die Dusche aussehen wird. Der Styroporleger hat die Dusche bewusst nicht mit isoliert, der Estrichleger die Dusche nicht auf Höhe gebracht. Es ist für den Bauherr unverständlich.
- Es wird von Danhaus verkündet, dass über Fermacell gestrichen, bzw. tapeziert werden kann (glatte Untergrund). Entweder die Verkäufer waren noch nie auf eine Baustelle, oder lügen die Käufer bewusst an. Zwischen den Platten sind Spalten von bis zu einem Zentimeter keine seltenheit und die Ecken müssen mindestens versehen werden von Stahlecken oder Netzgewebe. Alle Wände und Decken müssen gespachtelt werden. Kosten für den Bauherr ca. 1000 €. Danke Danhaus...
- Rundum der Treppe schaut noch ein Stahlprofil aus der Decke. Wir haben uns entschieden für eine andere Treppe und deshalb entfallt in dem Fall die Fertigstellung des Treppenhauses. Ob die Montagegruppe noch mal kommt für die restlichen arbeiten ist zu bezweifeln, ob das Treppenhaus dann mit Fermacell verarbeitet wird ist noch unwahrscheinlicher. Wir warten auf einem Termin...
- Der Gerüstbauer hat sein Gerüst auch in die Holzfasade gebohrt. Die Löcher dürfen vom Bauherr gefüllt werden. Die Löcher sind kaum erreichbar ohne Gerüst. Geschätzte 2 Stunden fürs Auffüllen und Streichen in dem Fall bei winterlicher Witterung.
- Der Maurer war für vorletzte Woche geplant. Heute hat sich die Klinkerbaufirma nach öfter informieren direkt von Bauherr gemeldet. Die Klinker sind (jetzt 2 Wochen nach Termin) noch nicht bestellt und er hofft bei gutem Wetter auf einem Termin nächste Woche. Dadurch entsteht bis jetzt eine Kältebrücke zum Keller, die dazu führt, dass große Tropfen an der frisch gestrichene Decke hängen!
- Wären wir nicht zufälligerweise auf der Baustelle gewesen, wäre unser Dunstabfuhr mit dem Estrich zugegossen gewesen. Hat ca. 1,5 Stunde vom Bauherr verlangt.
Insgesamt sind mindestens 12 Stunden für die Fa. Danhaus gearbeitet worden...natürlich und selbstverständlich ohne Vergütung. Dazu die Rechnungen für Schrott und Baustrom in Höhe von ca. 2000 €. Danke für die ehrlichen Informationen vorab...
Danhaus wird hier seinen Namen als "Premiumhersteller" nicht gerecht. Von Fertighaus kann man in dem Fall nicht reden und mittlerweile verstehen wir auch warum Danhaus die 100 % Zahlung nach Fertigstellung nicht mehr anbietet. Die Firma muss wahrscheinlich sehr lange auf das Geld der Kunden gewartet haben....
Dienstag 30. November
Bedingt durch das Wetter sind einige Gewerke nicht gestartet:
- für das Mauern der Außenwand ist es leider zu kalt. Wir hoffen auf Verbesserung (> 2°C) für nächste Woche.
- die Heizungsfirma ist bis heute nicht vor Ort. Die Inbetriebnahme der Heizung sollte aber diese Woche noch erfolgen.
- Der Termin mit dem Maler hat aus unbekannten Gründen nicht stattgefunden. Wir hoffen aber auf kurzfristige Info und Beginn der Spachtelarbeiten.
Trotzdem auch einige Stimmungsbilder:
Mittwoch 01. Dezember: Baustellengespräch mit unserem Bauleiter.
Das Wort Fertighaus muss man bei Danhaus nicht allzu ernst nehmen müssen wir mittlerweile feststellen. Was alles nicht gut läuft, oder einfach nicht als "Danhaus Aufgabe" gesehen wird:
- Es hat angefangen mit dem Baustrom, die ca. 300 € pro Monat kostet. Durch die Planung von Danhaus wird der Baustrom ca. 4 Monate gebraucht. = 1200 € + Anschlusskosten der E.ON für Baustrom.
- Der Bauherr darf sich kümmern um die Entsorgen von allem Schrott was auf der Baustelle verursacht wird. Alle mögliche Mischabfälle waren durcheinander gemischt im Container (z.B. Holz, Styropor, Estrichabfälle) was für unnötig hohe kosten sorgt. Die Rechnung in Höhe von fast 500 € darf der Bauherr tragen, noch abgesehen von den ca. 30 Holzpaletten die noch am Straßenrand liegen. Aussortieren vom Holz: 2 Personen a 3 Stunden.

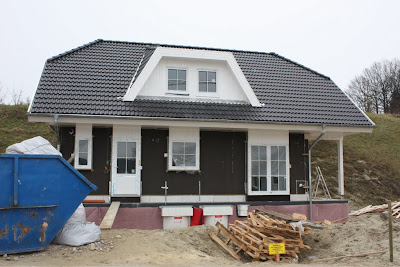

Van 101119 |
Van 101127 |
Van 101127 |
Van 101127 |

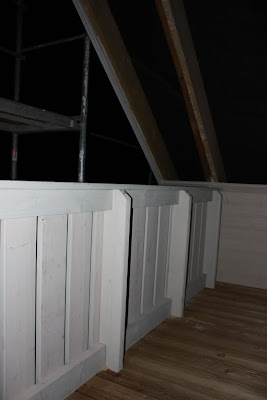

Van 101112 |
- Der Maurer war für vorletzte Woche geplant. Heute hat sich die Klinkerbaufirma nach öfter informieren direkt von Bauherr gemeldet. Die Klinker sind (jetzt 2 Wochen nach Termin) noch nicht bestellt und er hofft bei gutem Wetter auf einem Termin nächste Woche. Dadurch entsteht bis jetzt eine Kältebrücke zum Keller, die dazu führt, dass große Tropfen an der frisch gestrichene Decke hängen!
- Wären wir nicht zufälligerweise auf der Baustelle gewesen, wäre unser Dunstabfuhr mit dem Estrich zugegossen gewesen. Hat ca. 1,5 Stunde vom Bauherr verlangt.
Van 101116 |
Insgesamt sind mindestens 12 Stunden für die Fa. Danhaus gearbeitet worden...natürlich und selbstverständlich ohne Vergütung. Dazu die Rechnungen für Schrott und Baustrom in Höhe von ca. 2000 €. Danke für die ehrlichen Informationen vorab...
Danhaus wird hier seinen Namen als "Premiumhersteller" nicht gerecht. Von Fertighaus kann man in dem Fall nicht reden und mittlerweile verstehen wir auch warum Danhaus die 100 % Zahlung nach Fertigstellung nicht mehr anbietet. Die Firma muss wahrscheinlich sehr lange auf das Geld der Kunden gewartet haben....
Dienstag 30. November
Bedingt durch das Wetter sind einige Gewerke nicht gestartet:
- für das Mauern der Außenwand ist es leider zu kalt. Wir hoffen auf Verbesserung (> 2°C) für nächste Woche.
- die Heizungsfirma ist bis heute nicht vor Ort. Die Inbetriebnahme der Heizung sollte aber diese Woche noch erfolgen.
- Der Termin mit dem Maler hat aus unbekannten Gründen nicht stattgefunden. Wir hoffen aber auf kurzfristige Info und Beginn der Spachtelarbeiten.
24.11.2010
Hausbau Woche 47 2010
Samstag 27. November
Der Estrich ist schon so weit ausgehärtet, dass er begehbar ist. Das haben wir denn auch gemacht, um direkt die erste Feuchte aus dem Räume zu lassen.
Mittwoch 24. November
BETRETEN VERBOTEN: Der Estrich wurde gelegt. Unser Haus ist die nächsten Tag nicht begehbar. Am Samstag sollten wir aber wieder mit den Malerarbeiten weitermachen können.
Dienstag 23. November
Am Dienstag wurde die Dämmung und Dampfsperre gelegt. Im Keller ist der Bodenaufbau nur 7 cm hoch:
- Dampfsperre
- Dämmung ca. 3 cm
- Estrich ca 3,5 - 4,0 cm
Der Estrich ist schon so weit ausgehärtet, dass er begehbar ist. Das haben wir denn auch gemacht, um direkt die erste Feuchte aus dem Räume zu lassen.
Mittwoch 24. November
BETRETEN VERBOTEN: Der Estrich wurde gelegt. Unser Haus ist die nächsten Tag nicht begehbar. Am Samstag sollten wir aber wieder mit den Malerarbeiten weitermachen können.
Dienstag 23. November
Am Dienstag wurde die Dämmung und Dampfsperre gelegt. Im Keller ist der Bodenaufbau nur 7 cm hoch:
- Dampfsperre
- Dämmung ca. 3 cm
- Estrich ca 3,5 - 4,0 cm
16.11.2010
Hausbau Woche 46 2010
20. November 08.00 Uhr
Früh auf der Baustelle, da sich heute wieder Einiges ändern wird. Unser Tiefbauer war schon wieder vor 6 Uhr auf der Baustelle, damit er diese enorme Aufgabe meistern kann. Unser Grundstück wird heute, rundum das Haus, auf Höhe gebracht, damit am Montag die Außenwanddämmung und der Verblendmauer angefangen werden kann.
Auch wir haben uns um einige Sachen gekümmert. Das Holz was noch überall aufs Grundstück lag hatten wir gestern schon großenteils aussortiert, heute haben wir die letzte Stücke weggeräumt.
Auch haben wir die Zisterne noch mal abgedichtet und am Ende des Tages im Erdgeschoss die Deckenspots ausgemessen und gebohrt.
19. November 12.00 Uhr
Oops...eine ganz wichtige Info vergessen. Das Gerüst wurde am Mittwoch entfernt und damit sehen wir zum ersten Mal das Haus in voller Glorie.
17. November 18.00 Uhr
Die Heizung steht heute auf dem Program; die Fa. Acalor war vor Ort mit 2 Teams. Wir haben am Vorabend die Rohre für die Abzugshaube geliefert bekommen. Es hat alles perfekt funktioniert und die Bora Rohre sind verlegt.
16. November 18.00 Uhr
Heute wurde die Fußbodendämmung verlegt. Die Höhe ist enorm. Aber auch hier scheint die Kommunikation zu wünschen übrig zu lassen. Obwohl wir schon im Wochenende ein Rohr für den Bora-Dunstabzug gelegt hatten (leider haben noch einige Teile gefehlt, die aber heute nachgeliefert wurden), haben die Monteure sich dafür entschieden die Rohre zu entfernen und anstelle von den Rohren Dämmung zu verlegen. Wäre ich heute Abend nicht da gewesen wäre morgen die Fußbodenheizung darüber gelegen und wäre unsere Bora-Lösung Geschichte.
Auf provisorische Weise habe ich die Styroporblöcke gesägt und das Rohr neu verlegt (mir haben die passenden Werkzeuge ja gefehlt). Leider ist die Verarbeitung jetzt weit Weg von optimal. Ich hoffe nicht, dass hier eine Kältebrücke entsteht.
Früh auf der Baustelle, da sich heute wieder Einiges ändern wird. Unser Tiefbauer war schon wieder vor 6 Uhr auf der Baustelle, damit er diese enorme Aufgabe meistern kann. Unser Grundstück wird heute, rundum das Haus, auf Höhe gebracht, damit am Montag die Außenwanddämmung und der Verblendmauer angefangen werden kann.
Auch wir haben uns um einige Sachen gekümmert. Das Holz was noch überall aufs Grundstück lag hatten wir gestern schon großenteils aussortiert, heute haben wir die letzte Stücke weggeräumt.
Auch haben wir die Zisterne noch mal abgedichtet und am Ende des Tages im Erdgeschoss die Deckenspots ausgemessen und gebohrt.
19. November 12.00 Uhr
Oops...eine ganz wichtige Info vergessen. Das Gerüst wurde am Mittwoch entfernt und damit sehen wir zum ersten Mal das Haus in voller Glorie.
17. November 18.00 Uhr
Die Heizung steht heute auf dem Program; die Fa. Acalor war vor Ort mit 2 Teams. Wir haben am Vorabend die Rohre für die Abzugshaube geliefert bekommen. Es hat alles perfekt funktioniert und die Bora Rohre sind verlegt.
16. November 18.00 Uhr
Heute wurde die Fußbodendämmung verlegt. Die Höhe ist enorm. Aber auch hier scheint die Kommunikation zu wünschen übrig zu lassen. Obwohl wir schon im Wochenende ein Rohr für den Bora-Dunstabzug gelegt hatten (leider haben noch einige Teile gefehlt, die aber heute nachgeliefert wurden), haben die Monteure sich dafür entschieden die Rohre zu entfernen und anstelle von den Rohren Dämmung zu verlegen. Wäre ich heute Abend nicht da gewesen wäre morgen die Fußbodenheizung darüber gelegen und wäre unsere Bora-Lösung Geschichte.
Auf provisorische Weise habe ich die Styroporblöcke gesägt und das Rohr neu verlegt (mir haben die passenden Werkzeuge ja gefehlt). Leider ist die Verarbeitung jetzt weit Weg von optimal. Ich hoffe nicht, dass hier eine Kältebrücke entsteht.
08.11.2010
Hausbau Woche 45 2010
13. & 14. November 10.00 Uhr
Es ist wieder Wochenende und das bedeutet Stress; im Wochenende wird in der Regel rund 10 Stunden geschafft. Dieses Wochenende haben wir uns noch mal um das Streichen des Holzes gekümmert. Am Sonntag dann auch noch um:
- verlegen der Verrohrung des Dunstabzuges richtung Keller
- verlegen von einem Wasserrohr richtung Garten
- verlegen von einer Elektrokabel für den Carport bzw. ein Gartenhäuschen für die Zukunft
- abdichten der Zisterne
- abdichten der Rohre für den zentralen Elektroanschluss und Telekomanschluß.
Und das alles haben wir weitgehendst geschafft!
Die nächsten Schritte für Woche 46:
- Legen der Fußbodendämmung
- Legen der Fußbodenheizung
- Abbau vom Gerüst
- Auffüllen vom Grundstück
12. November 17.00 Uhr
Die Zimmerleute von Scheddin haben es geschafft! Sie sind leider später als gehofft gegangen, trotzdem sind die Arbeiten soweit erledigt. Es war nicht nur ein Zeitproblem, sondern auch ein Materialproblem. Das Fermacell hat gerade nicht mehr gereicht und die Latten draußen für die Loggia (im Giebel) waren zu kurz. Sonst wurde das problematische Thema im Badezimmer SUPER gelöst. besser hätte das aus unserer Sicht nicht gemacht werden können.
Auch die Loggia wurde so weit wie möglich fertig gemacht. Zum ersten Mal konnten wir auf dem Balkon mit Geländer stehen.
11. November 18.00 Uhr
Heute waren wir erst abends auf der Baustelle. Die Männer von der Firma Scheddin waren auch noch voll beschäftigt. Leider stellte sich dann heraus, dass unsere Zeichnungen (die auch für die Baugenehmigung angewendet wurden) und die Detailzeichnung für die Handwerker unterschiedlich waren. Es entstand dadurch ein Problem im Badezimmer. Die Vorwand hinter der Badewanne wurde als geschlossene Wand gefertigt, obwohl wir eine Ablage auf Höhe der Oberkante der Wanne haben wollten, wie auch in der Bauzeichnungen eingetragen.
Die Wand für den Waschtisch wurde auch heute fertig gemacht. Die Sanitärfirma Müller war auch wieder vor Ort und haben auch die Elektroarbeiten fertig gemacht (um eine Fahrt der Elektriker von Berlin nach Langenbruck zu sparen).
Wir wollten eine horizontale 120 cm lange Vertiefung in der 140 cm langen Wand haben, was aber aus Statiksicht nicht möglich war, da dann einige vertikalen Querhölzern unterbrochen werden müssten.
Morgen wollen die Tischler fertig werden, aus dem Grund sind sie ziemlich im Stress; das Badezimmer muss noch fertiggestellt werden, die Loggia ist noch komplett offen und es fehlen noch einige Feinarbeiten. Mal sehen wie es morgen weiter geht...
Wir haben heute nur ein zwei Elektrokabel Richtung Garten und Einfahrt gelegt durch die noch offene Positionen in der EON-Mauerdurchführung.
09. November 19.00 Uhr
Heute sind die Dachziegel geliefert worden. Zu dem Zeitpunkt, in dem ich auf der Baustelle war war ca. ein Drittel des Daches belegt mit Dachziegel. Wir müssen uns das mal bei Tageslicht anschauen, aber ich glaube, dass das sehr schön wird. Der Kontrast mit unserer helleren Fasadenfarbe ist natürlich direkt sichtbar.
Auch wurde im Erdgeschoss die Decke zugemacht. Die Decke ist komplett mit Fermacell beplankt. Jetzt können wir anfangen die Spots zu bohren. Ansonsten sind die Leute gut beschäftigt mit dem Dachstuhl.
Morgen mal bei Tageslicht schauen wie das Ganze aussieht.
08. November 17.45 Uhr
Heute ist die Fa. Scheddin wieder da. Wenn sie da sind geht meistens Einiges vorwärts; es geht jetzt mit den Detailarbeiten los, mit als Präzisionswerkzeug die Kettingsäge (!!!). Diese Woche sollte die Holzarbeiten fertig werden.
Heute wurde das Badezimmer unten gemacht; die Installationswände vom WC und Wandtisch wurden fertiggestellt. Wir hatten noch einige Fragen zum Badezimmer oben, die alle beantwortet wurde.
Auch habe ich direkt die Fragestunde genutzt um nach zu Fragen ob die Zimmermansleute Lust und Zeit hätten um den Trockenbau in der Küche zu machen, was mit einem prinzipiellen JA beantwortet wurde. Auch haben wir heute das erste Stilelement in unserem Fernsehwand geschnitten. Der Kasten sollte noch mit einer Beleuchtung versehen werden. Dafür musste das Elektrokabel neu gelegt werden, dann wäre die Wandaussparung fertig.
Oben wurde die Gaube fertig gemacht. Jetzt ist sichtbar wie viel Raum wir in den beiden Zimmer an der Vorderseite unseres Hauses gewinnen, auch mit der nur 5,40m große Gaube (statt 7m)
Und das wichtigste Erreichnis von heute; die Kellertür wurde gesetzt. Endlich können wir wieder ruhig schlafen. Wochenlang standen einige Gegenstände unüberwacht in unserem offenen Keller, jetzt können wir den Keller endlich abschließen. Auch haben wir direkt die endgültige Schlüssel unseres Hauses bekommen. Der Schließzylinder muss am Ende der Arbeiten noch mal getauscht werden.
Es ist wieder Wochenende und das bedeutet Stress; im Wochenende wird in der Regel rund 10 Stunden geschafft. Dieses Wochenende haben wir uns noch mal um das Streichen des Holzes gekümmert. Am Sonntag dann auch noch um:
- verlegen der Verrohrung des Dunstabzuges richtung Keller
- verlegen von einem Wasserrohr richtung Garten
- verlegen von einer Elektrokabel für den Carport bzw. ein Gartenhäuschen für die Zukunft
- abdichten der Zisterne
- abdichten der Rohre für den zentralen Elektroanschluss und Telekomanschluß.
Und das alles haben wir weitgehendst geschafft!
Die nächsten Schritte für Woche 46:
- Legen der Fußbodendämmung
- Legen der Fußbodenheizung
- Abbau vom Gerüst
- Auffüllen vom Grundstück
12. November 17.00 Uhr
Die Zimmerleute von Scheddin haben es geschafft! Sie sind leider später als gehofft gegangen, trotzdem sind die Arbeiten soweit erledigt. Es war nicht nur ein Zeitproblem, sondern auch ein Materialproblem. Das Fermacell hat gerade nicht mehr gereicht und die Latten draußen für die Loggia (im Giebel) waren zu kurz. Sonst wurde das problematische Thema im Badezimmer SUPER gelöst. besser hätte das aus unserer Sicht nicht gemacht werden können.
Auch die Loggia wurde so weit wie möglich fertig gemacht. Zum ersten Mal konnten wir auf dem Balkon mit Geländer stehen.
11. November 18.00 Uhr
Heute waren wir erst abends auf der Baustelle. Die Männer von der Firma Scheddin waren auch noch voll beschäftigt. Leider stellte sich dann heraus, dass unsere Zeichnungen (die auch für die Baugenehmigung angewendet wurden) und die Detailzeichnung für die Handwerker unterschiedlich waren. Es entstand dadurch ein Problem im Badezimmer. Die Vorwand hinter der Badewanne wurde als geschlossene Wand gefertigt, obwohl wir eine Ablage auf Höhe der Oberkante der Wanne haben wollten, wie auch in der Bauzeichnungen eingetragen.
Die Wand für den Waschtisch wurde auch heute fertig gemacht. Die Sanitärfirma Müller war auch wieder vor Ort und haben auch die Elektroarbeiten fertig gemacht (um eine Fahrt der Elektriker von Berlin nach Langenbruck zu sparen).
Wir wollten eine horizontale 120 cm lange Vertiefung in der 140 cm langen Wand haben, was aber aus Statiksicht nicht möglich war, da dann einige vertikalen Querhölzern unterbrochen werden müssten.
Morgen wollen die Tischler fertig werden, aus dem Grund sind sie ziemlich im Stress; das Badezimmer muss noch fertiggestellt werden, die Loggia ist noch komplett offen und es fehlen noch einige Feinarbeiten. Mal sehen wie es morgen weiter geht...
09. November 19.00 Uhr
Heute sind die Dachziegel geliefert worden. Zu dem Zeitpunkt, in dem ich auf der Baustelle war war ca. ein Drittel des Daches belegt mit Dachziegel. Wir müssen uns das mal bei Tageslicht anschauen, aber ich glaube, dass das sehr schön wird. Der Kontrast mit unserer helleren Fasadenfarbe ist natürlich direkt sichtbar.
Auch wurde im Erdgeschoss die Decke zugemacht. Die Decke ist komplett mit Fermacell beplankt. Jetzt können wir anfangen die Spots zu bohren. Ansonsten sind die Leute gut beschäftigt mit dem Dachstuhl.
Morgen mal bei Tageslicht schauen wie das Ganze aussieht.
08. November 17.45 Uhr
Heute ist die Fa. Scheddin wieder da. Wenn sie da sind geht meistens Einiges vorwärts; es geht jetzt mit den Detailarbeiten los, mit als Präzisionswerkzeug die Kettingsäge (!!!). Diese Woche sollte die Holzarbeiten fertig werden.
Heute wurde das Badezimmer unten gemacht; die Installationswände vom WC und Wandtisch wurden fertiggestellt. Wir hatten noch einige Fragen zum Badezimmer oben, die alle beantwortet wurde.
Auch habe ich direkt die Fragestunde genutzt um nach zu Fragen ob die Zimmermansleute Lust und Zeit hätten um den Trockenbau in der Küche zu machen, was mit einem prinzipiellen JA beantwortet wurde. Auch haben wir heute das erste Stilelement in unserem Fernsehwand geschnitten. Der Kasten sollte noch mit einer Beleuchtung versehen werden. Dafür musste das Elektrokabel neu gelegt werden, dann wäre die Wandaussparung fertig.
Oben wurde die Gaube fertig gemacht. Jetzt ist sichtbar wie viel Raum wir in den beiden Zimmer an der Vorderseite unseres Hauses gewinnen, auch mit der nur 5,40m große Gaube (statt 7m)
Und das wichtigste Erreichnis von heute; die Kellertür wurde gesetzt. Endlich können wir wieder ruhig schlafen. Wochenlang standen einige Gegenstände unüberwacht in unserem offenen Keller, jetzt können wir den Keller endlich abschließen. Auch haben wir direkt die endgültige Schlüssel unseres Hauses bekommen. Der Schließzylinder muss am Ende der Arbeiten noch mal getauscht werden.
01.11.2010
Hausbau Woche 44 2010
Diese Woche war die Montagegruppe nicht da. Die Elektromänner und Spengler haben allerdings einiges geschafft.
Die komplette Elektro im Erd- und Dachgeschoss wurde verlegt bzw vorbereitet. Auch unsere Steckdose unter den Esstisch kann mann schon erkennen (Siehe Bild 5).
Am Donnerstagabend und am Wochenende waren dann wieder arbeiten in Eigenleistung angesagt. Am Donnerstag wurde ein Kellerraum gestrichen. Am Wochenende dann den Schwimmer in der Regenwasserzisterne montiert und das Kabel bis in den Keller verlegt. Dann kamen die Helferinnen und wurde die Gaube und die 2. Seite der Holzfassade gestrichen.
Die komplette Elektro im Erd- und Dachgeschoss wurde verlegt bzw vorbereitet. Auch unsere Steckdose unter den Esstisch kann mann schon erkennen (Siehe Bild 5).
Am Donnerstagabend und am Wochenende waren dann wieder arbeiten in Eigenleistung angesagt. Am Donnerstag wurde ein Kellerraum gestrichen. Am Wochenende dann den Schwimmer in der Regenwasserzisterne montiert und das Kabel bis in den Keller verlegt. Dann kamen die Helferinnen und wurde die Gaube und die 2. Seite der Holzfassade gestrichen.
25.10.2010
Hausbau Woche 43 2010
30. Oktober Eigenleistung Steichen Außenfassade
Heute hatten wir Unterstützung um unsere Außenfassade zu streichen. Das das Holz viel Struktur hat, hat es viel Zeit in Anspruch genommen. Aber das Ergebnis lässt sich sehen. Die Farbe entspricht praktisch die Farbe der Fenster und ist deutlich moderner. Wir sind gespannt wie es zusammen mit den Dachziegel und Klinker aussehen wird.
26. Oktober 18.00 Uhr Es sind schon wieder einige Installationen vorbereitet.
Vor allem im Dachgeschoß hat sich viel getan. Das Velux-Venster wurde gesetzt;
Die erste Dämmung wurde im Boden verlegt, befestigt und beplankt.
28. Oktober 17.00 Uhr
1 Tag nicht auf der Baustelle gewesen und direkt bedeutet gleich einige Schritten nicht mitbekommen. Es ist ein wahnsinn wie schnell sich Änderungen ergeben. Heute stehen alle Wände im Dachgeschoß und ist schon einiges gedämmt.
Auch die Elektriker von Elku haben Gas gegeben; die komplette Leitungsverlegung ist quer durchs Haus gezogen und so weit möglich installiert. Es fehlen noch die Schukodosen und Schalten, da wir natürlich wieder was außerhalb des Standardprogramms gewünscht haben.
25. Oktober 08.00 Uhr Elektro-, Sanitär- und Montagearbeiten
Heute war zum ersten mal richtig was los auf der Baustelle. Insgesamt waren 8 Leute mit dem Bau unseres Hauses beschäftigt.
Um 8.00 Uhr morgens waren der Bauleiter, die Sanitärfirma Müller und wir auf der Baustelle. Nachdem wir die Themen durchgesprochen haben hat sich der Bauleiter verabschiedet und die Fa. Müller machte sich an der Arbeit. Heute wurde angefangen mit der Verrohrung im Keller und im Gästebad.
Nachdem wir gerade fertig waren mit den Gesprächen mit dem Bauleiter und die Sanitärinstallateure kam ein Bestellwagen vorgefahren um Elektroinstallation abzuliefern. Noch keine 2 Minuten später standen auch die Elektriker von Elku aus Berlin vor der Tür. Auch mit den haben wir die Themen durchgesprochen. Als ich abends wieder auf der Baustelle kam hat sich viel getan. Überall hingen die Kabel runter, waren Löcher in den Wänden gebohrt für die Elektroinstallationen und waren Rohre in Duschbad und Keller verlegt.
Heute hatten wir Unterstützung um unsere Außenfassade zu streichen. Das das Holz viel Struktur hat, hat es viel Zeit in Anspruch genommen. Aber das Ergebnis lässt sich sehen. Die Farbe entspricht praktisch die Farbe der Fenster und ist deutlich moderner. Wir sind gespannt wie es zusammen mit den Dachziegel und Klinker aussehen wird.
26. Oktober 18.00 Uhr Es sind schon wieder einige Installationen vorbereitet.
Auch Draußen hat sich Einiges geändert. Die Gaube wurde gedämmt und die Seiten gemacht. An den Stirnseiten wurde die Zierbeplankung angebracht und die Aufhängung der Regenwasserrinne aufgehängt: |
1 Tag nicht auf der Baustelle gewesen und direkt bedeutet gleich einige Schritten nicht mitbekommen. Es ist ein wahnsinn wie schnell sich Änderungen ergeben. Heute stehen alle Wände im Dachgeschoß und ist schon einiges gedämmt.
Auch die Elektriker von Elku haben Gas gegeben; die komplette Leitungsverlegung ist quer durchs Haus gezogen und so weit möglich installiert. Es fehlen noch die Schukodosen und Schalten, da wir natürlich wieder was außerhalb des Standardprogramms gewünscht haben.
25. Oktober 08.00 Uhr Elektro-, Sanitär- und Montagearbeiten
Heute war zum ersten mal richtig was los auf der Baustelle. Insgesamt waren 8 Leute mit dem Bau unseres Hauses beschäftigt.
Um 8.00 Uhr morgens waren der Bauleiter, die Sanitärfirma Müller und wir auf der Baustelle. Nachdem wir die Themen durchgesprochen haben hat sich der Bauleiter verabschiedet und die Fa. Müller machte sich an der Arbeit. Heute wurde angefangen mit der Verrohrung im Keller und im Gästebad.
Nachdem wir gerade fertig waren mit den Gesprächen mit dem Bauleiter und die Sanitärinstallateure kam ein Bestellwagen vorgefahren um Elektroinstallation abzuliefern. Noch keine 2 Minuten später standen auch die Elektriker von Elku aus Berlin vor der Tür. Auch mit den haben wir die Themen durchgesprochen. Als ich abends wieder auf der Baustelle kam hat sich viel getan. Überall hingen die Kabel runter, waren Löcher in den Wänden gebohrt für die Elektroinstallationen und waren Rohre in Duschbad und Keller verlegt.
19.10.2010
Hausbau Woche 42 2010
22. Oktober 18.00 Uhr
Natürlich sind die Unterschiede für einen Aussenseiter nicht mehr so gravierend als die letzten Tage. Die Dachbeplankung ist angebracht worden und vor allem im Haus hat sich Einiges getan. Da am Montag die Elektriker kommen muss vieles vorbereitet werden, was in den letzten 2 Tage passierte.
20. Oktober 09.00 Uhr
Nach einer schlechten Nachtruhe (starker Regenfall in München) scheint es in Langenbruck, nach Meinung der Ortsansässige "der schönste Fleck Bayerns", deutlich ruhiger gewesen zu sein. Vom Starkregen gar keine Sprache!
Heute ist es geschafft worden die Loggia und die Gaube zu setzen und das Dach ist gegen Abend wasserdicht, was ein ziemlich gutes Gefühl ist.
19. Oktober 07.00 Uhr Ankunft im Baugebiet.
Nach einiges an "Morgenstress" sind wir gerade noch rechtzeitig am Bauplatz um zu sehen, dass die erste Wand in die Luft gehoben wird. Das Erdgeschoß wird so schnell aufgebaut, dass uns die Gedanke durch den Kopf geht, dass das Dach innerhalb von einem halben Tag drauf ist. Nach einem kurzen Frühstückspause ist um ca. 10 Uhr das Ergeschoß komplett gesetzt.
Am Nachmittag schreitet der Bau deutlich langsamer voran; jetzt ist wenig mehr "Fertighaus"; die meisten Teile müssen jetzt auf richtige Größe zugesägt werden und richtig ausgemessen und positioniert werden. Am Abend ist der höchste Punkt erreicht. Leider ist das Dach noch nicht zu.
Natürlich sind die Unterschiede für einen Aussenseiter nicht mehr so gravierend als die letzten Tage. Die Dachbeplankung ist angebracht worden und vor allem im Haus hat sich Einiges getan. Da am Montag die Elektriker kommen muss vieles vorbereitet werden, was in den letzten 2 Tage passierte.
20. Oktober 09.00 Uhr
Nach einer schlechten Nachtruhe (starker Regenfall in München) scheint es in Langenbruck, nach Meinung der Ortsansässige "der schönste Fleck Bayerns", deutlich ruhiger gewesen zu sein. Vom Starkregen gar keine Sprache!
Heute ist es geschafft worden die Loggia und die Gaube zu setzen und das Dach ist gegen Abend wasserdicht, was ein ziemlich gutes Gefühl ist.
19. Oktober 07.00 Uhr Ankunft im Baugebiet.
Nach einiges an "Morgenstress" sind wir gerade noch rechtzeitig am Bauplatz um zu sehen, dass die erste Wand in die Luft gehoben wird. Das Erdgeschoß wird so schnell aufgebaut, dass uns die Gedanke durch den Kopf geht, dass das Dach innerhalb von einem halben Tag drauf ist. Nach einem kurzen Frühstückspause ist um ca. 10 Uhr das Ergeschoß komplett gesetzt.
Am Nachmittag schreitet der Bau deutlich langsamer voran; jetzt ist wenig mehr "Fertighaus"; die meisten Teile müssen jetzt auf richtige Größe zugesägt werden und richtig ausgemessen und positioniert werden. Am Abend ist der höchste Punkt erreicht. Leider ist das Dach noch nicht zu.
14.10.2010
Elektro und Telefonanschluß
Nachdem längere Zeit nichts gelaufen ist auf dem Grundstück wird heute eine wichtige Hürde überwunden; die Elektrik der EON und der Telefonanschluss der Telekom werden angeschlossen.
Nach vielen Gesprächen mit mehreren Ansprechpartner der EON schien die terminliche Situation problematisch. Aber Ausdauer gewinnt, und statt 6 Wochen Vorlaufzeit war es nach 2 Wochen Wartezeit so weit;
Ohne Probleme wurde die Leitungen gelegt und vor allem wurde von den Herren mit gedacht wie wir mit weniger Leitungslängen auskommen würden; statt 38 m haben wir nur 14 m Leitung gebraucht, was einiges in den Kosten ausmacht.
Nach vielen Gesprächen mit mehreren Ansprechpartner der EON schien die terminliche Situation problematisch. Aber Ausdauer gewinnt, und statt 6 Wochen Vorlaufzeit war es nach 2 Wochen Wartezeit so weit;
Ohne Probleme wurde die Leitungen gelegt und vor allem wurde von den Herren mit gedacht wie wir mit weniger Leitungslängen auskommen würden; statt 38 m haben wir nur 14 m Leitung gebraucht, was einiges in den Kosten ausmacht.
27.09.2010
Kellerabnahme Glatthaar & Danhaus
Heute war die Kellerabnahme nach Fertigstellung des Kellers. Anwesend war der Bauleiter von der Firma Glatthaar Fertigkeller und der Bauleiter von unserer Hausbaufirma Danhaus. Pünktlich um 8.00 Uhr hat die Abnahme angefangen. Die beiden Herren haben die gestellte Aufmauerung vermessen und festgestellt, dass einige Steine nicht ganz richtig positioniert waren. Ein Paar kleinere Aufträge waren noch zu erledigen, aber im Großen und Ganzen war alles in Ordnung.
Nach der Vermessung haben wir den Keller gemeinsam besichtigt. Da es die Tage vorher stark geregnet hatte stand einiges an Wasser im Keller. Da wir aber eine Hebeanlage mitbestellt hatten und diese in wenige Minuten verbaut werden konnte war das Wasser in kürzester Zeit wieder verschwunden.
Anschließend haben wir grob die Entwässerungs- und Durchführungspunkte für Elektro und Rohre bezeichnet. Damit war die Kellerabnahme dann auch schon wieder beendet, wäre es nicht, dass wir noch einige Fragen hatten:
- Die feuchte Stelle in der Wand hat nach Meinung des Bauleiters keine Bedeutung; solange kein Haus auf dem Keller steht kann Wasser oben in die Wand eindringen. Nach dem Hausstellen sollte sich das Problem gelöst haben.
- Die abgesenkte Decke, wie beschrieben im Vertrag, ist nicht ausgeführt worden. Thema wird noch verfolgt...
Nach der Vermessung haben wir den Keller gemeinsam besichtigt. Da es die Tage vorher stark geregnet hatte stand einiges an Wasser im Keller. Da wir aber eine Hebeanlage mitbestellt hatten und diese in wenige Minuten verbaut werden konnte war das Wasser in kürzester Zeit wieder verschwunden.
Anschließend haben wir grob die Entwässerungs- und Durchführungspunkte für Elektro und Rohre bezeichnet. Damit war die Kellerabnahme dann auch schon wieder beendet, wäre es nicht, dass wir noch einige Fragen hatten:
- Die feuchte Stelle in der Wand hat nach Meinung des Bauleiters keine Bedeutung; solange kein Haus auf dem Keller steht kann Wasser oben in die Wand eindringen. Nach dem Hausstellen sollte sich das Problem gelöst haben.
- Die abgesenkte Decke, wie beschrieben im Vertrag, ist nicht ausgeführt worden. Thema wird noch verfolgt...
25.09.2010
Eigenleistungen: Leerrohre und Keller
An diesen regnerischen Samstag wollten wir die Löcher in den Kellerwände (Schraubverbindungen um die Kellerplatten zu setzen) mit dem gekauften Elektrogips stopfen. Da es den ganzen Nacht geregnet hatte und auch heute morgen stark regnete, stand der Keller voll mit Wasser. Das Wasser kam runter getropft über die Öffnung der Treppe ins Erdgeschoss, das nur mit einigen Bretter abgeschlossen wurde.
überraschend war aber, dass auch in der letzte Ecke (unter der Terrasse) eine Ecke feucht war. Das Thema müssen wir direkt am Montag ansprechen.
Wir haben trotz Regen noch einiges geschafft; die Löcher haben wir gestopft und wir haben nach langer Suche die Elektroleitungen von der Straße gefunden und Leerrohre verlegt.
überraschend war aber, dass auch in der letzte Ecke (unter der Terrasse) eine Ecke feucht war. Das Thema müssen wir direkt am Montag ansprechen.
20.09.2010
Lieferung Zisterne
Heute wurde unsere Zisterne geliefert. Um kurz nach 8 Uhr kam der Anruf, dass der LKW um ca. 9 Uhr auf unserem Grundstück sein würde. Als der LKW kam musste der Fahrer zuerst suchen nach einem geeigneten Stützpunkt für seinen Kran; die Zisterne wiegt insgesamt fast 6000 kg (4500 kg für die Zisterne, 1500 kg für den Bonus).
Als er anfing die Zisterne ins Loch zu setzen kam die Frage "wer macht den Mörtel auf dem Rand zur Abdichtung?". Logischerweise haben wir daran nicht gedacht. Schön, wenn so was auch vorab mal mitgeteilt wird. Auf jedem Fall ist die Zisterne gesetzt worden und können wir entweder unseren Tiefbauer bitten den Deckel noch mal auf zu heben, damit wir mit Mörtel abdichten können, oder wir machen es an der Außenseite. Ist ja nicht viel zu erwarten, da praktisch direkt der Überlauf kommt.
Als wir nach Hause kamen, stand unsere Wohnung voll mit Kartons; auch das Hauswasserwerk, die Leitungen usw. sind gleichzeitig geliefert worden und blockierten unseren Diele.
Als er anfing die Zisterne ins Loch zu setzen kam die Frage "wer macht den Mörtel auf dem Rand zur Abdichtung?". Logischerweise haben wir daran nicht gedacht. Schön, wenn so was auch vorab mal mitgeteilt wird. Auf jedem Fall ist die Zisterne gesetzt worden und können wir entweder unseren Tiefbauer bitten den Deckel noch mal auf zu heben, damit wir mit Mörtel abdichten können, oder wir machen es an der Außenseite. Ist ja nicht viel zu erwarten, da praktisch direkt der Überlauf kommt.
Als wir nach Hause kamen, stand unsere Wohnung voll mit Kartons; auch das Hauswasserwerk, die Leitungen usw. sind gleichzeitig geliefert worden und blockierten unseren Diele.
18.09.2010
Eigenleistung - Malarbeiten Sockel
Endlich konnten wir selber Hand mit anlegen. Nachdem unserer Tiefbauer das Grundstück bis auf -1.20 Meter aufgefüllt hatte, kamen wir noch besser an den Sockel ran. Und dann war streichen angesagt. In ein paar Stunden war der Sockel schon in einer schönen antrazitgrauen Farbe gesteckt anstatt das langweilige 'Betongrau'.
15.09.2010
Kellerbau - Abdichten (Glatthaar)
Nach dem Wochenende und dem verregneten Montag geht heute der Kellerbau in die letzte Phase. Für heute stand das Abdichten auf das Programm; unser Keller ist komplett in einer schwarzen Hülle gesteckt. Alle Nähte sollten abgedichtet sein.
Heute war ich zum ersten Mal IM Keller. Über die Außentreppe die ersten Schritte in unserem neuen Haus. Das Raumgefühl ist beeindruckend.
Heute wird noch angefangen mit der Aufmauerung (Anschluss zum Haus) und morgen wird der Noppenbahn aufgespannt. Morgen Abend werden die Stützen aus dem Keller geholt und ist die Fa. Glatthaar fertig mit dem Keller.
Heute war ich zum ersten Mal IM Keller. Über die Außentreppe die ersten Schritte in unserem neuen Haus. Das Raumgefühl ist beeindruckend.
Heute wird noch angefangen mit der Aufmauerung (Anschluss zum Haus) und morgen wird der Noppenbahn aufgespannt. Morgen Abend werden die Stützen aus dem Keller geholt und ist die Fa. Glatthaar fertig mit dem Keller.
